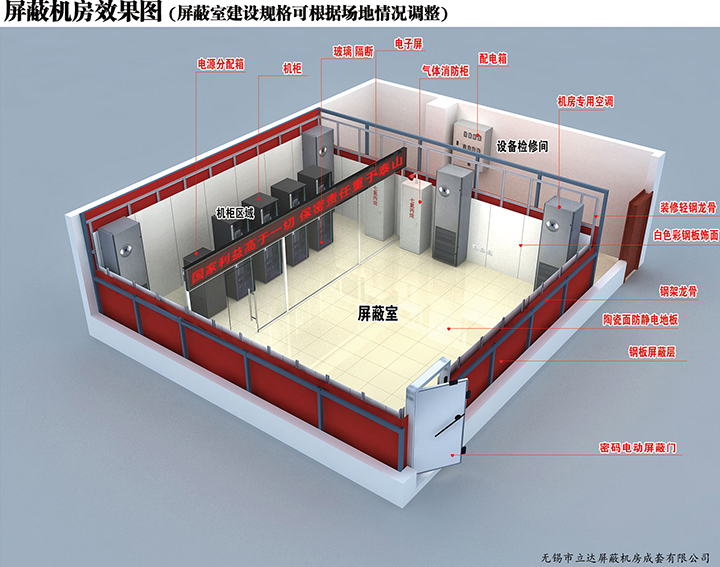

屏蔽工程建設方案 專業的電磁屏蔽機房的研發、設計與製造商

屏蔽機房工程安裝步驟及要求

發布時間:2020-02-14    點擊量:9353
所屬分類:

屏蔽工程建設方案

為(wei) 了更好地建設安裝屏蔽機房工程,我們(men) 除了要采用符合標準的屏蔽材料外,也要按照相關(guan) 安裝步驟及要求進行實際施工作業(ye) ,切實提高屏蔽工程建設質量。接下來就由立達屏蔽小編給大家介紹一下屏蔽機房工程安裝步驟及要求,感興(xing) 趣的朋友可以了解一下。

屏蔽殼體(ti) 安裝、焊接步驟及要求:

屏蔽底板坐落在底架上。底架由40×60×2.5方管焊接成方格狀地龍骨,龍骨間距600*600。龍骨間距保證上方抗靜電地板支架垂直坐落其上,從(cong) 而使地板不產(chan) 生晃動,鋼板不響動。底架與(yu) 原基建地麵要保證絕緣,所以在底架下麵均勻鋪設100×100×10厚絕緣墊塊(根據需要),間距600×600。絕緣墊塊與(yu) 原基建地麵粘接牢固。且地龍骨需用事先設計好的有絕緣處理的預製件進行與(yu) 建築地的連接、固定。按設計圖紙在基建地麵上彈橫縱線。然後將絕緣墊塊準確布置。再將事先在廠內(nei) 加工好的矩形空心鋼按圖紙要求布置位置並且隨後焊接。清理現場施工垃圾,並組織相關(guan) 人員檢查、搖測絕緣電阻。

頂部采用事先設計好的有絕緣要求的吊掛件(根據需要)將頂部與(yu) 建築頂連接。待框架施工完成後,經檢驗合格後進行防鏽處理。

安裝焊接屏蔽底板時,將所有底板按圖排列放在底架上,從(cong) 一側(ce) 與(yu) 底架拚齊,對齊縫,並用夾緊器夾緊,然後進行塞焊定位。接下來鋼板模塊全部點焊,焊點間距400左右,焊點長6mm左右。點焊時先點焊每個(ge) 邊的中點,逐漸向角部延伸,並使底板緊貼地梁。底板點焊結束後進行滿焊。焊接完成後,測量尺寸與(yu) 圖紙對照。

牆板先從(cong) 一角板一塊一塊或兩(liang) 塊焊好後順序拚裝,門上牆板待門安裝完成後在拚裝,有通風波導窗的牆板應先焊好通風波導窗後再進行拚裝。每拚裝一塊牆板應與(yu) 底板和鄰板邊對齊。先分段點焊(要求同上)後進行滿焊。上頂板前,應將一個(ge) 跨度的幾塊板焊在一起,並保證每個(ge) 跨度有4‰的起拱度。拚裝時應先舉(ju) 起一頭將其鉤在牆板上,然後舉(ju) 起另一頭裝在合適的位置上,對齊各邊後夾緊,點焊、滿焊。

以上就是對屏蔽機房工程安裝步驟及要求的介紹,希望對您有所幫助。更多關(guan) 於(yu) 屏蔽工程建設知識要點,盡在立達屏蔽官網,歡迎大家前往瀏覽閱讀。
